中广核宁德核电5号机组穹顶吊装成功中国科学报

6/15/2026

记者从中国广核集团有限公司(以下简称中广核)获悉,2026年6月15日8时2分,中广核福建宁德核电5号机组穹顶顺利完成吊装,标志着该台“华龙一号”核电机组由土建施工阶段全面转入设备安装阶段,为后续安装调试及并网发电奠定了坚实基础。

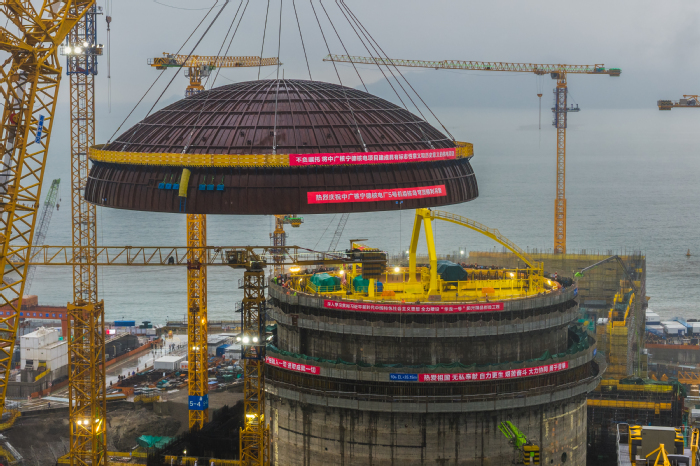

中广核福建宁德核电5号机组穹顶吊装现场。中广核供图,下同

核岛穹顶是反应堆厂房的核心安全屏障,承担着保障反应堆结构完整性、密封性与放射性包容的关键功能。宁德核电5号机组穹顶为半球形双曲面壳体结构,由主体钢板、角钢龙骨、栓钉及各类内部配套构件精密拼装而成,直径约45米,总重270余吨,其投影面积相当于4个标准篮球场。

吊装当日,经严格监测,现场风速、温度、设备工况等各项指标均满足特级施工标准,作业正式启动。大型履带式起重机平稳起吊,依次完成垂直起钩、空中旋转、带载行走、高度微调、精准对位、缓慢落位等一系列高精度动作,将穹顶提升至近20层楼的高度,并与仅有6毫米间隙的核岛钢衬里筒体实现一次性严密贴合。整个过程安全、有序、可控,耗时2小时45分钟,穹顶高精度一次吊装成功。

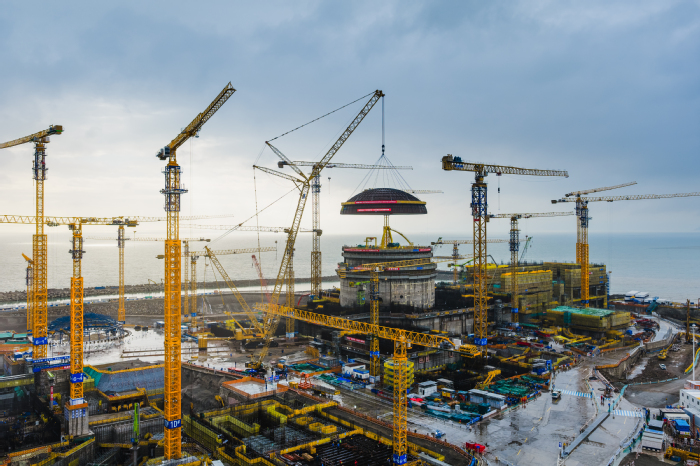

中广核福建宁德核电5号机组穹顶吊装现场。

“本次吊装通过三维仿真模拟、专项方案论证与技术交底,精细化编制了吊装专项施工方案,优化了吊装路径、作业时序与风险防控措施,有效规避了高空交叉作业的安全隐患。”中广核宁德核电有限公司党委书记、董事长田辉宇表示。

据介绍,宁德核电项目是我国东南沿海重要的清洁能源基地,也是福建省首个开工建设并投产运营的核电项目,规划建设6台百万千瓦级核电机组,分两期实施。一期4台机组已于2016年全面建成投产,截至2026年3月底,累计上网电量超过3470亿千瓦时。二期5、6号机组于2023年7月31日获国家核准,并于2024年、2025年相继开工建设主体工程,均采用我国自主研发的三代核电技术“华龙一号”。
