几十年来,安省居民支付电费一直遵循一个简单的规则:货到付款。换句话说,新建的发电项目,只有在真正开始发电之后,相关费用才会出现在你的电费账单上。
但去年,福特省长(Doug Ford)领导的政府改变了这条规则,为电费上涨铺平了道路——这意味着,人们将被迫为还没建成、甚至还没开始发电的电力项目掏钱。

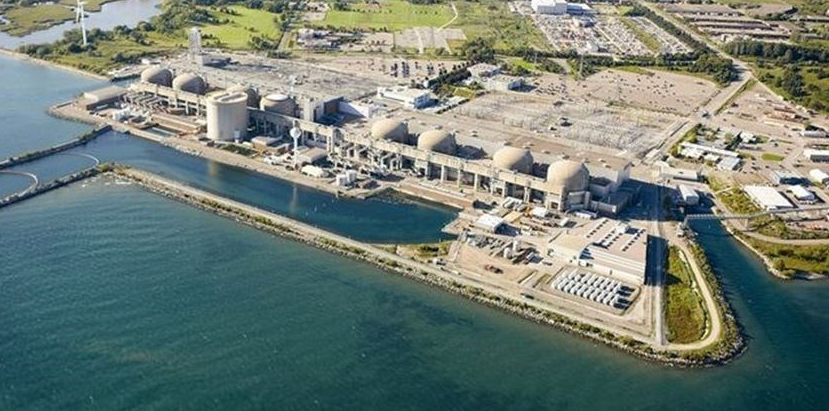

图源:OPG
“在安省,我们已经实行了几十年的一项关键消费者保护措施,”新民主党省议员、前多伦多市议员彼得·塔本斯(Peter Tabuns)说。他从上世纪80年代起就一直在参与能源政策方面的讨论。
他说,一直以来,风险都是由开发商来承担:他们先自己筹钱、融资,等项目真正上线发电后,再通过电费把成本赚回来。“但现在,我们等于是在开一张空白支票,”他说,“钱先付了,却不知道什么时候才能拿到电,也不知道最后会花多少钱。”
令人担心的是,福特偷偷修改的这条新规,很快就被用上了。
今年1月,在这项省级法规生效仅仅几周后,安省电力公司(OPG)就申请将核电价格几乎翻倍,目的是开始回收利息成本——这些利息来自他们在未来六年里投入的超过270亿加元,用于达灵顿首座小型模块化反应堆(SMR)的建设,以及皮克灵核电站的翻修工程。
但这两个项目,最早也要到2030年才可能向电网输送任何电力,而整个施工过程至少还要十年以上才能完成。
图源:environmentjournal.ca
预付款的风险——就像买楼花
塔本斯把这件事比作:买一套楼花公寓,你既不知道最终价格是多少,项目要是黄了,连定金都没法退。他说,这正是将近10年前美国“核电门”(nukegate)丑闻中发生的事情。
“在南卡罗来纳州,现在就有两座核电站——建到一半就被废弃了,”塔本斯说,“但那里的用户已经为这些项目付了好多年的钱。”
《纽约时报》报道,该州大约18%的电费账单,都用来支付一个从来没有发过电的项目。而允许电力公司在项目完工前就收费的州法律,也在核电站被废弃后遭到废除。
“这项新规定意味着,不管核电站最后建不建得成,安省居民都得买单,”塔本斯说。
如此重大的变化——涉及安省电力项目如何建设、如何付费——却是在几乎没人注意到的情况下悄然发生的。它被埋在官僚式的法律术语里。
去年,当对《53/05号条例》的这项不起眼的修改首次发布在安省环境登记册上时,连不少专家都没完全看明白它的影响。
加拿大环境法律协会执行主任特蕾莎·麦克莱纳汉(Theresa McClenaghan)是少数第一时间拉响警报的人之一。在2025年3月写给能源厅的一封信中,她详细列出了对这次法规修改的担忧,并敦促政府立刻回头。
“这将导致OPG在公司层面上完全不承担任何风险,”她在信中写道。
在接受《星报》采访时,麦克莱纳汉表示,安省过去处理新电力成本的方式,基于一个很简单的原则:“今天的用电人,付今天的电;明天的用电人,付明天的电。”
“在还没供电之前就开始回收成本,这是一种重大转变,也令人非常担忧,”她说,“尤其是核电项目,成本高,而且极其容易严重超支。”
在OPG上个月提交给安省能源委员会的电价申请中,这些新增费用被称为“同步成本回收”,本质上就是建设期间的利息费用。
在未来六年内,这部分利息费用总计将超过40亿加元:其中,11亿加元(用于达灵顿SMR),29亿加元(用于皮克灵核电站翻修)。需要再次强调的是,这笔将由公众承担的费用,只是项目贷款产生的利息。
如果涨价获批,OPG从核电中获得的收入几乎会翻一倍。即便所有项目都能按时、按预算完成,绝大多数费用也都会在反应堆上线之前就已经收完。如果出现延误或超支,成本只会更高。
厅长称:从长远看能省钱
安省能源厅长史蒂芬·莱切(Stephen Lecce)在一份声明中表示,达灵顿核电站最近完成的翻修工程不仅没超预算,还提前完工,这说明安省的核电项目是可以做到成本可控的。
他的发言人诺亚·莫吉(Noah Mawji)在邮件中写道:“安省正在为全球核能建设树立新标准。通过更新成本回收机制,我们是在为电费用户省钱。这种做法可以降低融资风险和建设期间的利息成本,从而在项目整个生命周期内降低总成本。”
